利用deepseek快速生成甘特图
一、什么是甘特图
甘特图(Gantt Chart)是一种直观的项目管理工具,广泛应用于多个领域,主要用于时间规划、任务分配和进度跟踪。
直观性:时间轴清晰展示任务重叠或延迟。
灵活性:支持动态调整(如拖拽任务条修改时间)。
协作性:团队成员可共享同一视图
二、需求
我是一个网站开发者,我要开发一个企业官网,想要用甘特图进行项目规划。帮我生成一份mermaid语法的甘特图,你需要我提供哪些信息?
我们把上述需求发送给deepseek,deepseek给我们发回来一些列问题,如下
(1)deepseek的问题
为了为你生成一份适合企业官网开发项目的 mermaid 甘特图,我需要以下关键信息来确保规划的准确性和实用性:
1. 项目阶段划分
请提供官网开发的主要阶段(例如:需求分析、UI设计、前端开发、后端开发、测试、上线等)。如果已有细分,可直接列出。
示例:
需求调研, 原型设计, UI设计, 前端开发, 后端API开发, 内容填充, 测试调试, 上线部署
2. 时间安排
• 项目开始日期(如 2024-01-01
)。
• 每个阶段的 预计持续时间(天数或周数)。
示例:
需求调研: 5天
UI设计: 10天
前端开发: 15天
3. 任务依赖关系
哪些任务需要其他任务完成后才能开始?例如:
• “前端开发” 必须在 “UI设计” 完成后开始。
• “测试” 需要 “前端” 和 “后端” 都完成。
4. 里程碑节点
是否需要标记关键节点(如客户确认设计稿、上线日)?请指定名称和日期。
示例:
设计稿确认: 2024-01-20
正式上线: 2024-03-01
5. 其他需求
• 是否需要分派任务给特定角色(如设计师、开发工程师)?
• 是否需要标注并行任务?
• 是否需要考虑缓冲时间?
请提供上述信息,我会为你生成一份完整的、可直接粘贴到文档中的 mermaid 甘特图代码!
(2)我们根据问题回答如下
我们按照如下模板进行回答
- 项目开始日期:2024-01-01
- 任务清单(含依赖关系):
- 需求分析(5天)
- UI设计(7天,依赖需求分析)
- 前端开发(10天,依赖UI设计)
- 后端开发(8天,依赖需求分析)
- 测试(5天,依赖前后端开发)
- 里程碑:
- 设计确认:2024-03-15
- 上线日:2024-04-20
- 分组要求:按“设计”“开发”“测试”分阶段
- 考虑缓冲时间
三、生成甘特图
deepseek给我们如下甘特图
gantttitle 企业官网开发项目计划dateFormat YYYY-MM-DDaxisFormat %m-%dsection 需求与设计需求调研 :done, des1, 2024-03-01, 5d原型设计 :active, des2, 2024-03-06, 5dUI设计 : des3, after des2, 7d设计评审 : des4, after des3, 2dsection 前端开发首页开发 : dev1, after des4, 5d产品页开发 : dev2, after dev1, 3d新闻系统开发 : dev3, after dev1, 4d响应式适配 : dev4, after dev2, 3dsection 后端开发数据库设计 : db1, after des4, 3dAPI接口开发 : db2, after db1, 7d后台管理系统 : db3, after db1, 5dsection 测试部署功能测试 : test1, after dev4, 5d性能测试 : test2, after test1, 3d内容填充 : content, 2024-04-10, 5d正式上线 : deploy, after test2, 2d
显示如下
四、甘特图展示

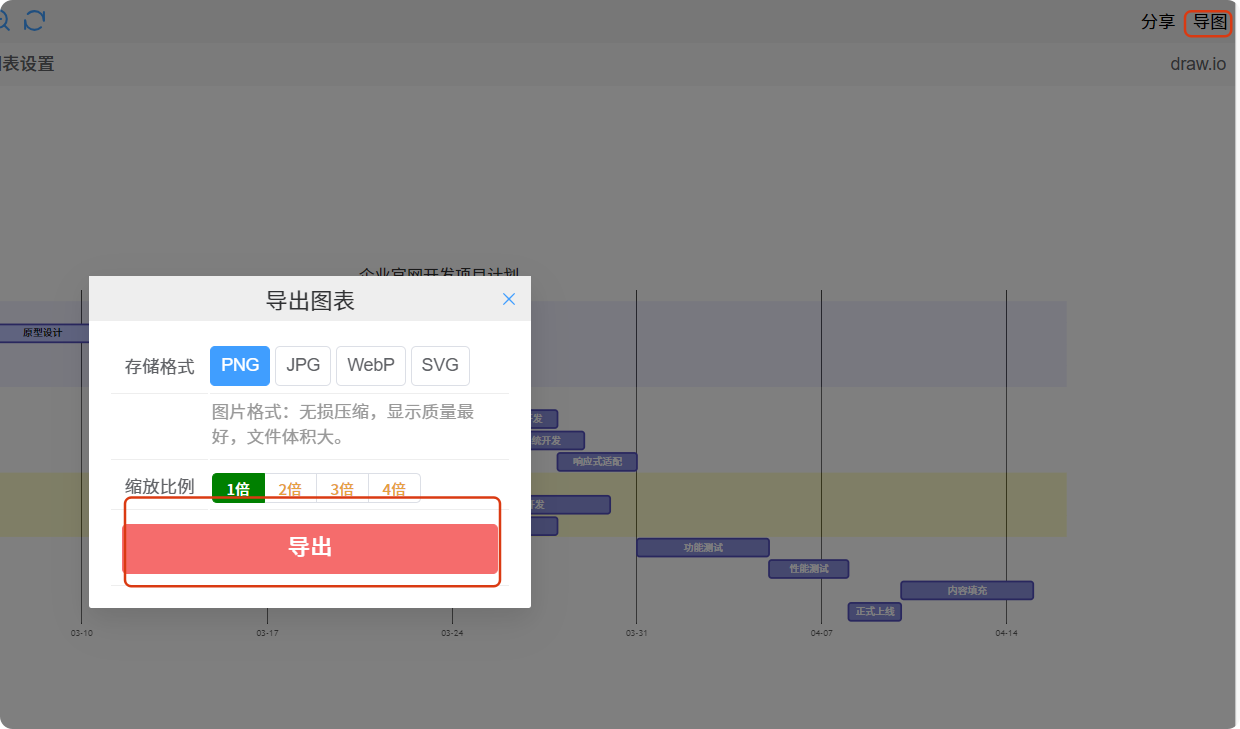

- 有很多可以在线展示mermaid语法的网站,我们可以点击
- 在当前网站中我们可以点击进行导出
