信息系统项目管理工程师备考计算类真题讲解二
一、资源平衡和资源平滑

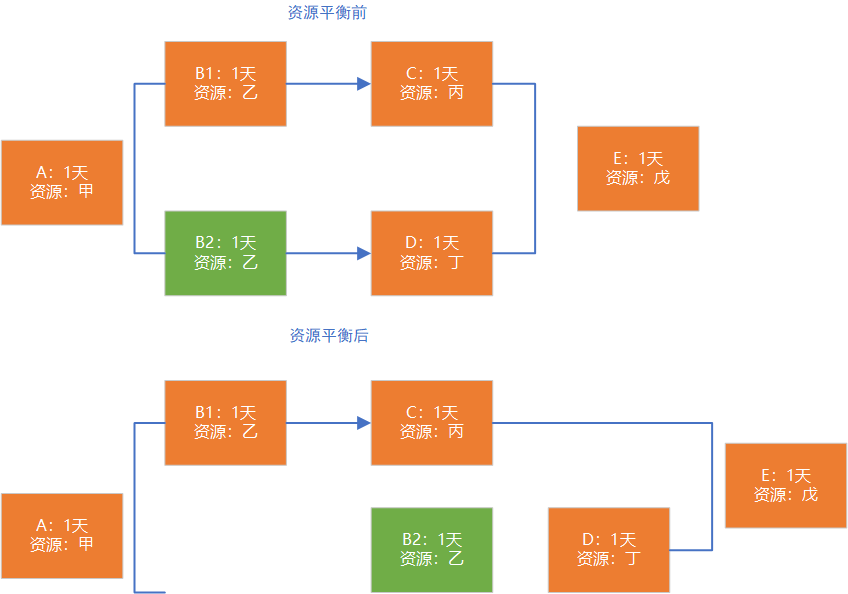

资源平衡
- 定义:资源平衡是一种项目管理技术,通过调整任务的开始和结束时间,来使资源的使用在整个项目周期内达到均衡,确保资源的需求不超过可用资源的限制。
- 目的
- 确保项目在可用资源的限制内完成,避免资源过载或资源闲置的情况。
- 优化资源的利用效率,降低资源成本。
- 使项目进度更加稳定,减少因资源短缺或过度分配导致的进度延误风险。
- 实现方式:分析项目中的各项任务及其资源需求,识别出资源冲突的情况,即资源需求超过资源供给的时间段。然后,通过调整任务的开始时间、延长任务的持续时间或重新分配资源等方式,来缓解资源冲突,使资源的使用在整个项目期间更加均匀。例如,若在某一时间段内,多个任务同时需要使用同一资源,且资源需求量超过了资源的可供应量,就可以将一些非关键任务的开始时间推迟,使其在资源空闲时再进行,从而避免资源的过度使用。
- 示例:
1、通过资源平衡,解决资源冲突问题
2、资源平衡,会改变关键路径时间,比如上面的关键路径从4天变为了5天

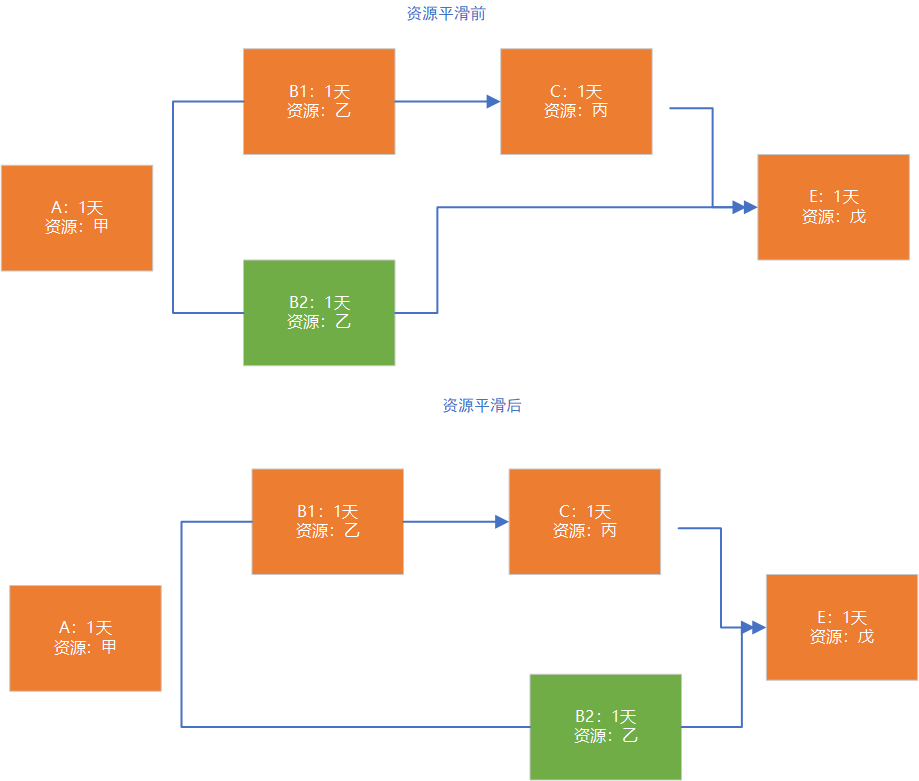

资源平滑
- 定义:资源平滑也是一种资源优化技术,它试图在不改变项目关键路径和项目工期的前提下,对资源的使用进行调整,减少资源使用量的波动,使资源需求尽可能地保持在一个稳定的水平。
- 目的
- 减少资源需求的峰值和谷值,使资源的使用更加平稳,便于资源的管理和调配。
- 提高资源的利用效率,避免因资源需求的大幅波动导致的资源浪费或管理困难。
- 增强项目进度的可预测性,减少因资源使用不稳定对项目进度产生的潜在影响。
- 实现方式:主要是通过调整非关键任务的资源分配和时间安排来实现。与资源平衡不同的是,资源平滑不允许改变项目的关键路径和总工期。它会在关键路径任务的资源需求基础上,对非关键任务的资源进行微调,例如将非关键任务的资源在其浮动时间内进行重新分配,使资源的使用在整个项目过程中更加均匀,但不会影响项目的总体进度。例如,对于一个有一定浮动时间的非关键任务,可以将其部分资源在浮动时间内提前或推迟使用,以平衡其他任务的资源需求,同时确保该任务仍能在规定的时间内完成,不影响项目的整体进度。
- 示例:
- 1、资源平滑是从非关键活动入手,来调整非关键活动的时间
- 2、资源平滑不改变关键路径
