信息系统项目管理工程师备考计算类真题讲解三
1、资源平滑示例:
某工程包括A、B、C、D、E、G七个作业,各个作业的紧前作业、所需要的时间,所需要的人数如下所示:
作业 | A | B | C | D | E | F | G |
紧前作业 | ----- | ------ | A | B | B | C、D | E |
所需时间(周) | 1 | 1 | 1 | 3 | 2 | 3 | 2 |
所需人数 | 5 | 9 | 3 | 5 | 2 | 6 | 1 |
该工程的计算工期为()周?按此工期,整个工程至少需要 ()人?

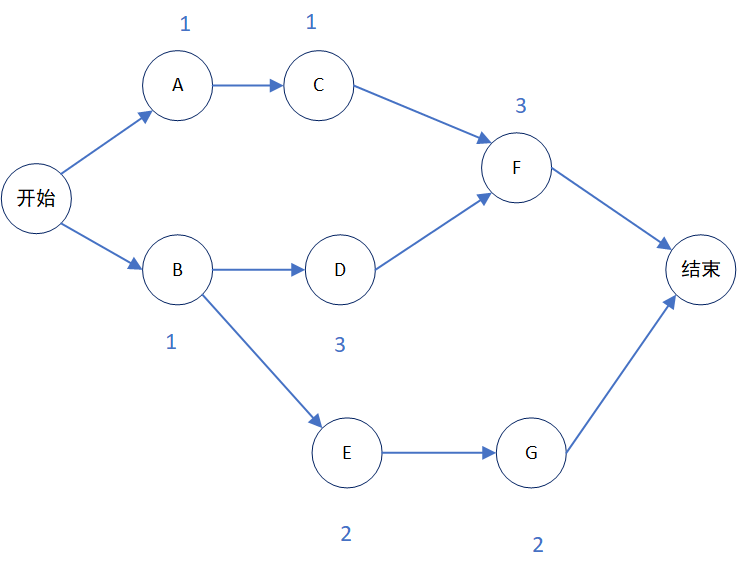

解析:首先绘制单代号网络图,如下:
从上面可以看到,关键路径为BDF:1+3+3=7周。整个图有三条路径:ACF,BDF,BEG 下面用资源平滑来计算最少的人数。
1)首先绘制原始的资源甘特图:
时间(周) | 1 | 2 | 3 | 4 | 5 | 6 | 7 |
关键路径BDF | B9 | D5 | D5 | D5 | F6 | F6 | F6 |
非关键路径ACF | A5 | C3 | 占用 | 占用 | 占用 | ||
非关键路径BEG | 占用 | E2 | E2 | G1 | G1 | ||
所需人数 | 14 | 10 | 7 | 6 | 7 | 6 | 6 |
2)将非关键路径上的活动移动到空格处,变为如下:
时间(周) | 1 | 2 | 3 | 4 | 5 | 6 | 7 |
关键路径BDF | B9 | D5 | D5 | D5 | F6 | F6 | F6 |
非关键路径ACF | A5 | C3 | 占用 | 占用 | 占用 | ||
非关键路径BEG | 占用 | E2 | E2 | G1 | G1 | ||
所需人数 | 9 | 10 | 10 | 7 | 7 | 7 | 6 |
所以最多人数为10人。
上面的题也可以用时标网络图来做,比如下面
1)初始的时标网络图:

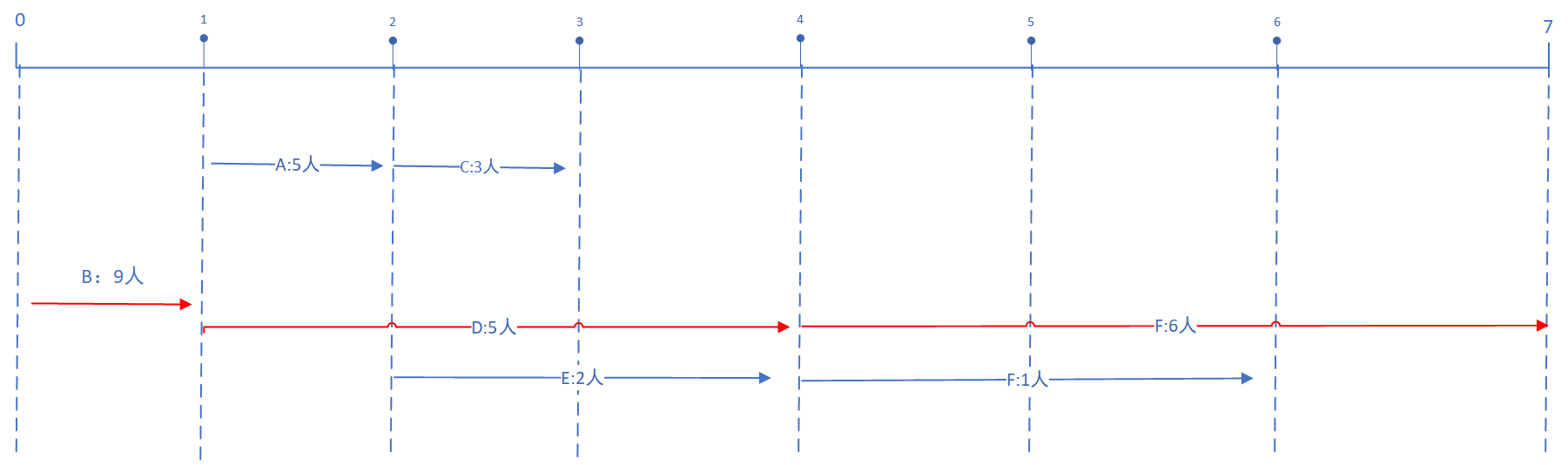

从上图中可以看到关键路径BDF,工程为7周。可以通过调整非关键活动如下:
2)
从上面可以看到,至少需要10人
