30天通过软考高项-第五天
30天通过软考高项-第五天
任务:项目成本管理
-
思维导图阅读
-
知识点集锦阅读
-
知识点记忆
-
章节习题练习
-
知识点练习
-
手写回忆ITTO
-
听一遍喜马拉雅关于范围的内容
成本管理-背
1. 成本的类型
可变成本
固定成本
直接成本
间接成本
机会成本
沉没成本
2. 应急储备和管理储备的区别
(1)应急储备
包含在成本基准内的一部分预算,是预算的一部分。
用来应对那些会影响项且的“已知-未知”风险。
使用前不需要得到高层管理者审批。
(2)管理储备
是为了管理控制的目的而特别留出的项目预算。
用来应对项目范围中会影响项目的“未知-未知”风险。
不包括在成本基准中,但属于项目总预算和资金需求的一部分。
使用前需要得到高层管理者审批。
当动用管理储备资助不可预见的工作时, 就要把动用的管理储备增加到成本基准中, 从而导致成本基准变更。
3. 成本管理计划中规定
(1)计量单位(2)精确度(3)准确度(4)组织程序链接(5)控制临界值(6)绩效测量规则(7)报告格式 (8) 过程描述(9)其他细节。
4. 成本估算的主要步骤。
识别估算科目查找替代成本
(1)识别并分析成本的构成科目。
(2)根据己识别的项目成本构成科目,估算每一科目的成本大小
(3)分析成本估算结果,找出各种可以相互替代的成本,协调各种成本之间的比例关系
5. 项目成本控制内容★★★★★
控变更、控超支、控绩效
控变更-变更前、变更中、变更后
控超支:没超前、超了以后
控绩效:监督成本和工作,分析偏差
--控变更(1)对造成成本基准变更的因素施加影响。(2)确保所有变更请求都得到及时处理(3) 当变更实际发生时,管理这些变更(4)向有关千系人报告所有经批准的变更及其相关成本。
--控超支(5)确保成本支出不超过批准的资金限额, 既不超出按时段、 按 WBS 组件、 按活动分配的限额,也不超出项目总限额。(6)设法把预期的成本超支控制在可接受的范围内。
--控绩效(7)监督成本绩效,找出并分析与成本基准间的偏差。(8)对照资金支出,监督工作绩效。
6. 成本预算、 制定预算的步骤(论文)★★★★★
①将项目总成本分摊到项目工作分解结构的各个工作包。分解按照自顶向下,根据占用资源数量多少而设置不同的分解权重。
②将各个工作包成本再分配到该工作包所包含的各项活动上。
③确定各项成本预算支出的时间计划及项目成本预算计划
7.成本失控的原因★★★★★
认祖方继续
认→认识→对项目认识不足(难度、规模认识不足)
祖→组织→组织制度不健全
方→方法→方法问题
继→技术→技术制约
续→需求→需求管理不当(变更频繁)

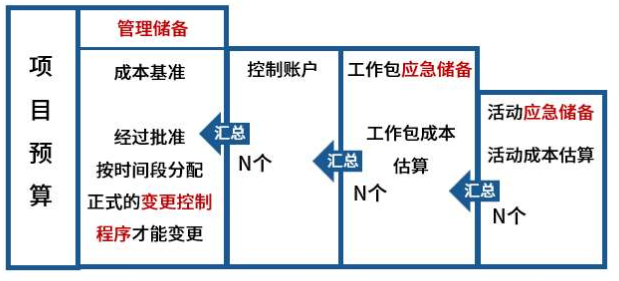

8. 项目预算和成本基准的组成部分
①汇总各项目活动的成本估算及其应急储备,得到相关工作包成本
②汇总各工作包的成本估算及其应急储备,得到控制账户的成本
③汇总各控制账户成本,得到成本基准
④在成本基准的基础上增加管理储备得到项目预算.
9. 计算公式记忆
理解及口诀记忆技巧:
记忆技巧:
①成本英文单词中是costs,是以 C 开头的,所以升级到成本偏差和成本指数的都是和带 C 的比较,AC
②在偏差和指数上,大于1都是好事情【进度超前,成本节约】
③典型性偏差:由于项目中的系统性原因,预计未来还会持续发生-就是会一直偏
非典型性偏差:由于偶然原因导致的一次性事件,预计未来不会发生。
记忆口诀:
EV在左 ,AC在右,CV=EV-AC;
EV-PV=SV,进度偏差要看他;
CPI是EV/AC,SPI是EV/PV;
典型偏差会持续,CPI调整算ETC; (BAC-EV)/CPI,
非典型偏差一次性,直接减EV算ETC. BAC-EV
参数 | 含义 | 公式 |
---|---|---|
BAC(PMB) | 完工预算(绩效测量基准) | |
AC | 实际成本 | 实际花了多少钱 |
EV | 挣值 | 已完成工作挣了多少钱 |
PV | 计划价值 | 计划要花多少钱 |
CV | 成本偏差 | CV=EV-AC |
SV | 进度偏差 | SV=EV-PV |
CPI | 成本绩效指数 | CPI=EV/AC |
SPI | 进度绩效指数 | SPI=EC/PV |
ETC | 完工尚需估算 | 非典型性:ETC=BAC-EV 典型性:ETC=(BAC-EC)/CPI |
EAC | 完工估算 | EAC=AC+ETC(实际已经花的钱+完工尚需花的钱) |
TCPI | 完工尚需绩效指数 | 还要做多少事/还剩多少钱 |
