一、挣值管理

BAC(Budget at Completion)完工预算:对完成该项目的计划预算。也就完成这个项目计划多少预算(所有PV之和)

ETC(Estimate to Completion)完工尚需估算。在某个时间点,测试完成剩余工作还需多少预算。

根据剩余部分工作CPI(成本绩效指数)的变化情况,有几种计算方法:

1)CPI=1: 非典型(纠偏):当前的偏差认为是一种特例。

ETC=BAC-EV

2)按照CPI完成剩余工作。典型(不纠偏):当前出现的偏差视为典型必,可以代表未来的偏差。

ETC=(BAC-EV)/CPI

EAC(Estimate at Completion):完工估算 EAC=AC+ETC

如果剩余工作以典型不纠偏的方式进行,则EAC=AC+(BAC-EV)/CPI=AC+BAC/CPI-EV/CPI=BAC/CPI

VAC(Variance at Completion):完工偏差。VAC=BAC-EAC

TCPI(To-Completion Performance Index) 完工尚需绩效指数:在某个时间点,预测如果项目按原计划预算完成项目,则未来工作必须达到的绩效指数。

1)如果按原预算进行工作开展:

TCPI=(BAC-EV)/(BAC-AC)

2)未来的项目按新的EAC完成:

TCPI=(BAC-EV)/(EAC-AC)

示例1:

解析:BAC=12*5=60,PV=3*5=15

  EV=2*5=10,AC=15

CPI=EV/AC=10/15=2/3

按照典型不纠偏场景:ETC=(BAC-EV)/CPI=(60-10)/2/3=75

EAC=AC+ETC=15+75=90

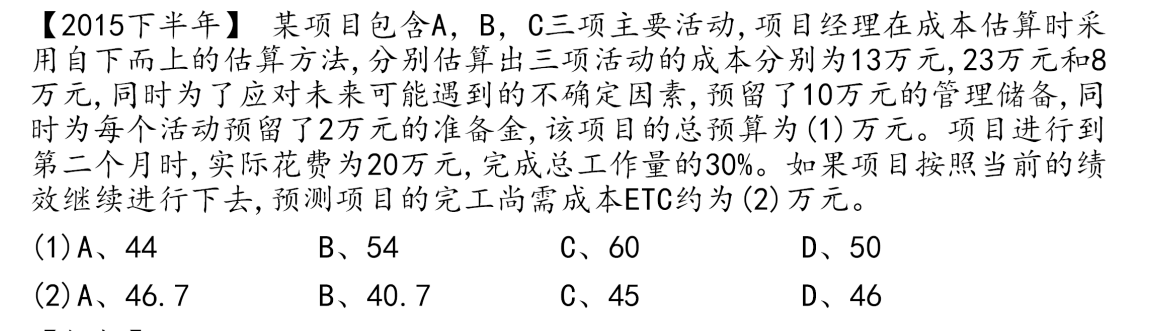

示例2:

分析:

总预算:13+23+8+10+3*2=60

管理储备是项目预算的一部分,但不属于成本基准,不纳入挣值计算

AC=20

BAC=13+23+8+3*2 =50

EV=BAC*30%=50*30%=15

CPI=EV/AC=15/20=3/4

典型不纠偏算法:

ETC=(BAC-EV)/CPI=(50-15)/3/4=46.7

相关文章:

  • 【晶振】晶振的工作原理及其与单片机关系
  • 【C语言】C语言中的联合体与枚举类型
  • 网站高可用架构设计基础——高可用策略和架构原则
  • 关于nginx,负载均衡是什么?它能给我们的业务带来什么?怎么去配置它?
  • Spring Boot + MyBatis-Plus 的现代开发模式
  • uniapp跨平台开发---switchTab:fail page `/undefined` is not found
  • HTML邮件背景图兼容 Outlook
  • HTML响应式网页设计与跨平台适配
  • 基于RFID的智能家居系统设计与实现
  • C++:函数重载
  • 【Python Web开发】02-Socket网络编程02
  • 从零到精通:全面解析人工智能的核心技术与发展趋势
  • 矩阵运营的限流问题本质上是平台与创作者之间的流量博弈
  • 高德MCP制作旅游攻略
  • NLP高频面试题(五十三)——深度学习正则化详解
  • Vue: el-select选项中如何显示label之外的其他信息
  • CentOS系统中MySQL安装步骤分享
  • kotlin和MVVM的结合使用总结(二)
  • 【工具】使用 MCP Inspector 调试服务的完全指南
  • 展锐Android13电池问题导致系统的崩溃,(2)电池电压计算和电池曲线
  • 山西10岁男孩遭生母和继父殴打遇害,案件庭审延期
  • 审议民营经济促进法草案等,十四届全国人大常委会第十五次会议将举行
  • 马上评丨马拉松“方便门”被处罚,是一针清醒剂
  • 杭州发布最新“独角兽企业”榜单,“六小龙”中5家已晋级
  • 济南市莱芜区委书记焦卫星任济南市副市长
  • 恒瑞医药一季度营收72亿元,净利增超36%:授权交易推动利润增长
